การประชุมคณะกรรมการธรรมาภิบาลจังหวัดบึงกาฬ
ครั้งที่ 3/2567
ของผู้ตรวจราชการสำนักนายกรัฐมนตรี เขต 10
(นายพิฆเนศ ต๊ะปวง)
วันพฤหัสบดีที่ 19 กันยายน 2567
ณ ห้องประชุมโครงการชลประทานบึงกาฬ สำนักงานชลประทานที่ 5 อำเภอเมืองบึงกาฬ จังหวัดบึงกาฬ
รับทราบ
-รับรองรายงานการประชุม ก.ธ.จ.บึงกาฬ ครั้งที่ 2/2567
เมื่อวันที่ 15 พฤษภาคม 2567
-การสนับสนุนงบประมาณเพื่อเป็นค่าใช้จ่ายในการดำเนินงานของ ก.ธ.จ. ประจำปีงบประมาณ พ.ศ. 2567 เพิ่มเติม จำนวน 13,750 บาท
-รายงานผลการปฏิบัติงานของ ก.ธ.จ. ประจำปีงบประมาณ พ.ศ. 2567 รอบ 6 เดือน (1 ตุลาคม 2566 – 31 มีนาคม 2567)
เห็นชอบ
•การแจ้งข้อเสนอแนะตามมติที่ประชุม ก.ธ.จ. บึงกาฬ ครั้งที่ 2/2567 เมื่อวันที่ 15 พฤษภาคม 2567 และติดตามผลการดำเนินการตามข้อเสนอแนะ ฯ
- รับทราบ และเห็นชอบให้ประธานติดตามผลการดำเนินงานจากหน่วยงานที่รับผิดชอบ
•รายงานผลการใช้จ่ายงบประมาณของ ก.ธ.จ. บึงกาฬ ประจำปีงบประมาณ พ.ศ. 2567 ได้รับการจัดสรรงบประมาณ รวมเป็นเงินทั้งสิ้น จำนวน 55,000 บาท มีการเบิกจ่าย จำนวน 55,000 บาท
•ผลการสอดส่องโครงการของ ก.ธ.จ. บึงกาฬ ประจำปีงบประมาณ พ.ศ. 2567 จำนวน 23 โครงการ ทั้งนี้ ให้นำเรียนผู้ว่าราชการจังหวัดบึงกาฬ และหน่วยงานที่รับผิดชอบ เพื่อรับข้อสังเกตและข้อเสนอแนะของ ก.ธ.จ. ไปดำเนินการในส่วนที่เกี่ยวข้อง
•การจัดทำรายงานผลการสอดส่องโครงการที่โดดเด่น (Best Practice) จำนวน 1 โครงการ ได้แก่ โครงการประตูระบายน้ำห้วยกำแพง ตำบลบึงกาฬ อำเภอเมืองบึงกาฬ จังหวัดบึงกาฬ งบประมาณ : 772,900,000 บาท
•การจัดทำใบประกาศเกียรติคุณให้กับโครงการชลประทานบึงกาฬ โดยหน่วยงานได้ให้ความร่วมมือในการสอดส่องโครงการประตูระบายน้ำห้วยกำแพง ของ ก.ธ.จ. เป็นอย่างดีทำให้การปฏิบัติภารกิจบรรลุวัตถุประสงค์

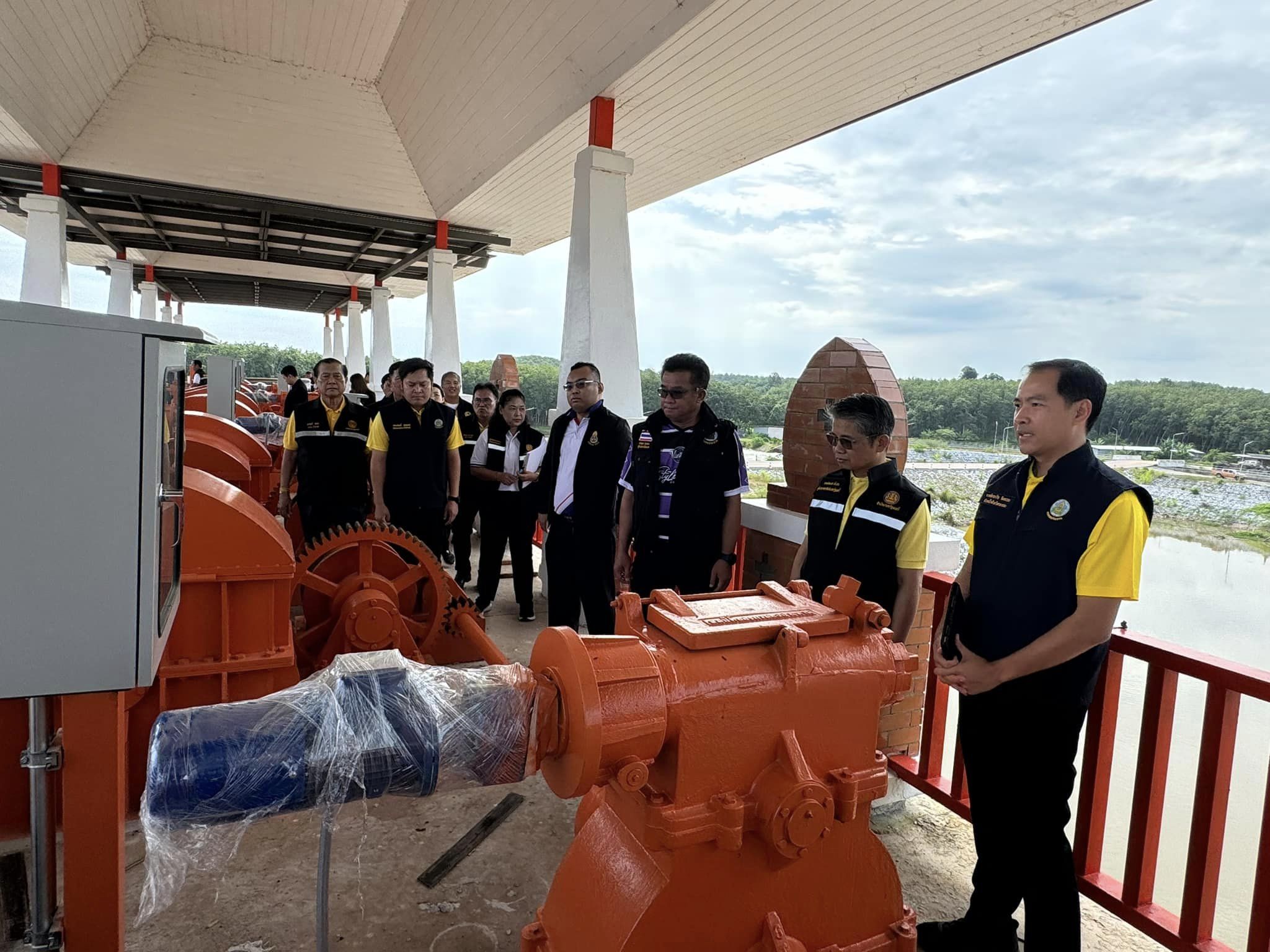

ลงพื้นที่สอดส่องโครงการในพื้นที่อำเภอเมืองบึงกาฬ จังหวัดบึงกาฬ จำนวน 2 โครงการ

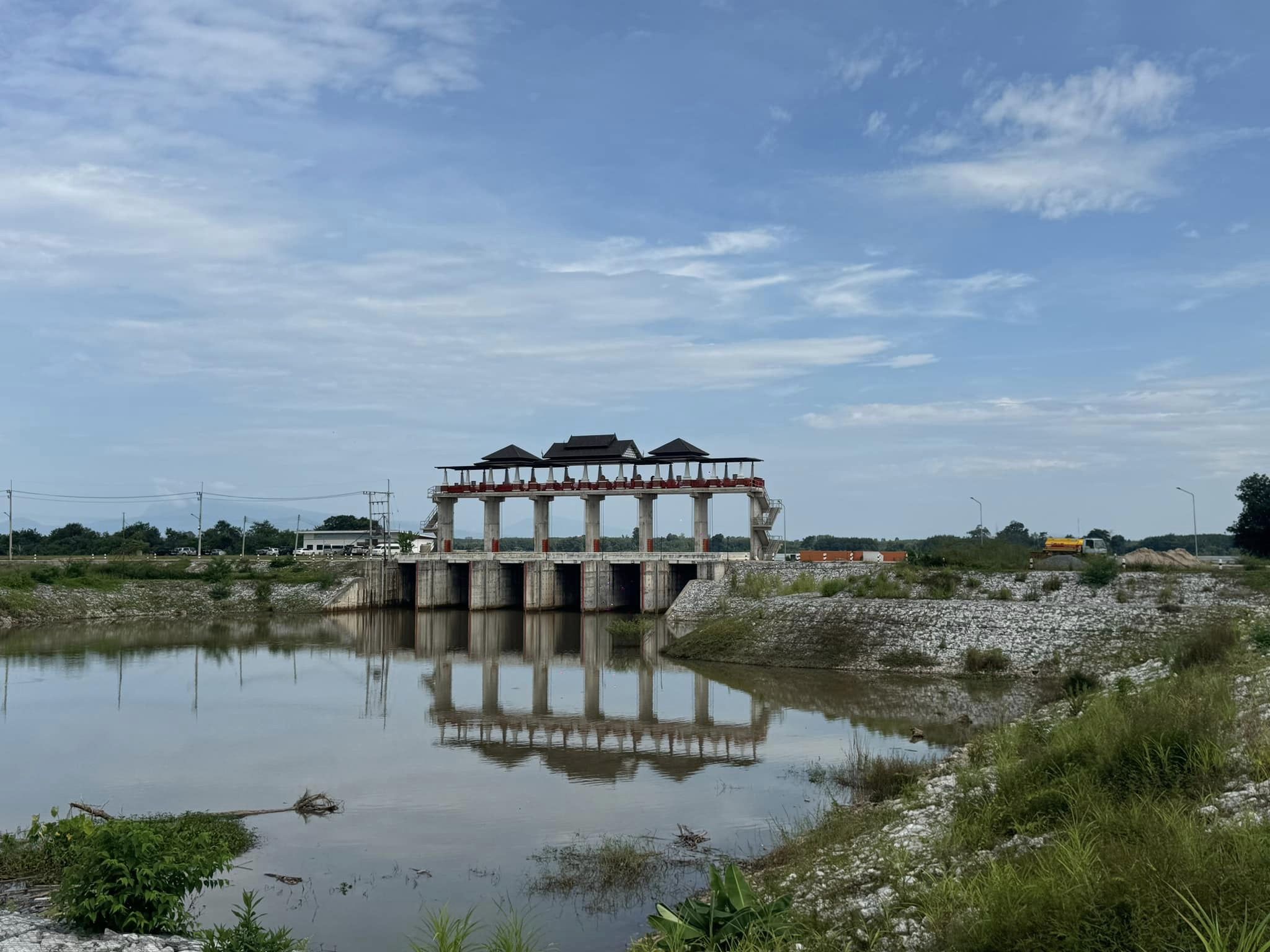

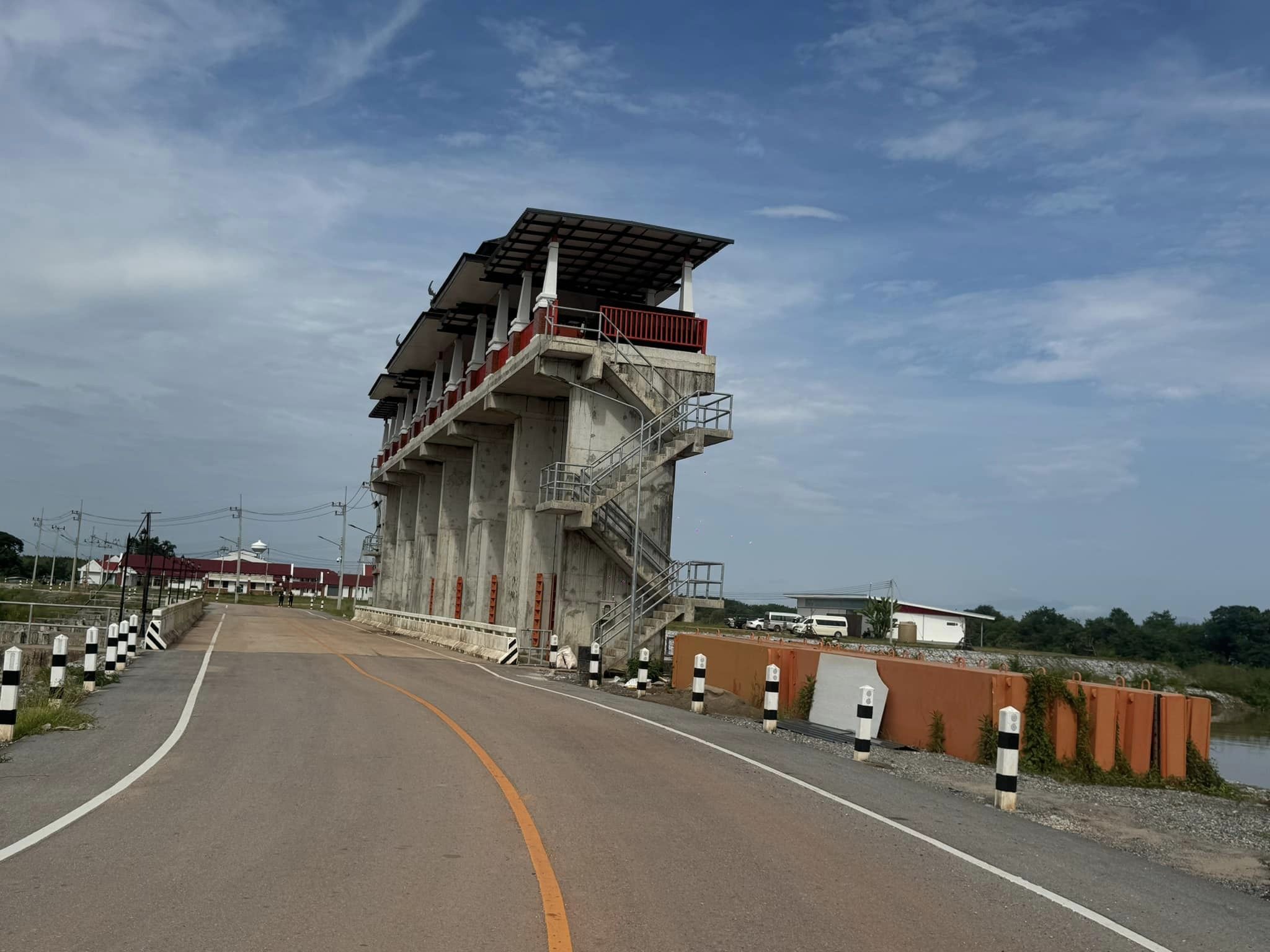

โครงการประตูระบายน้ำห้วยกำแพง ตำบลบึงกาฬ อำเภอเมืองบึงกาฬ จังหวัดบึงกาฬ
งบประมาณ 772,900,000 บาท

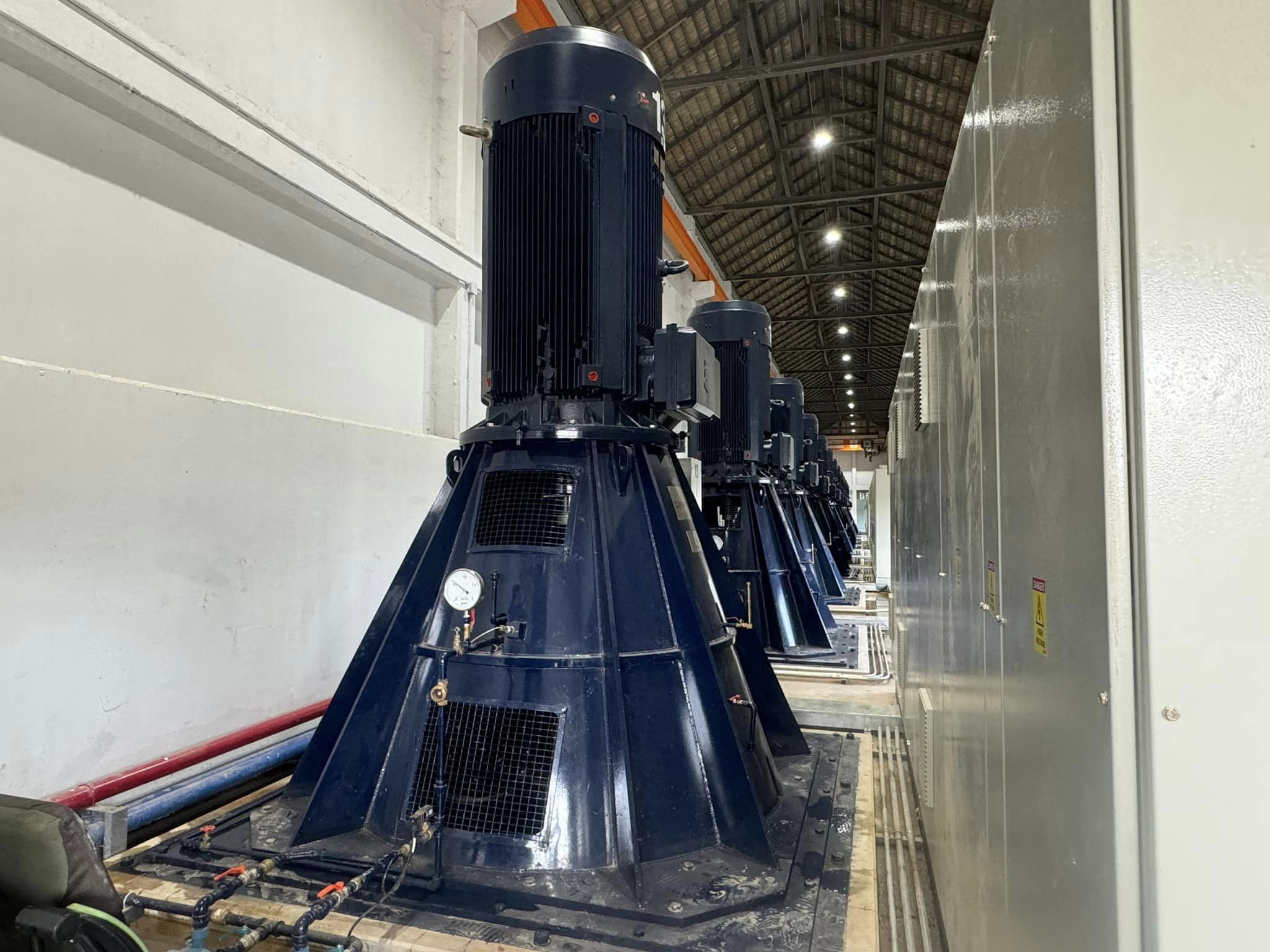

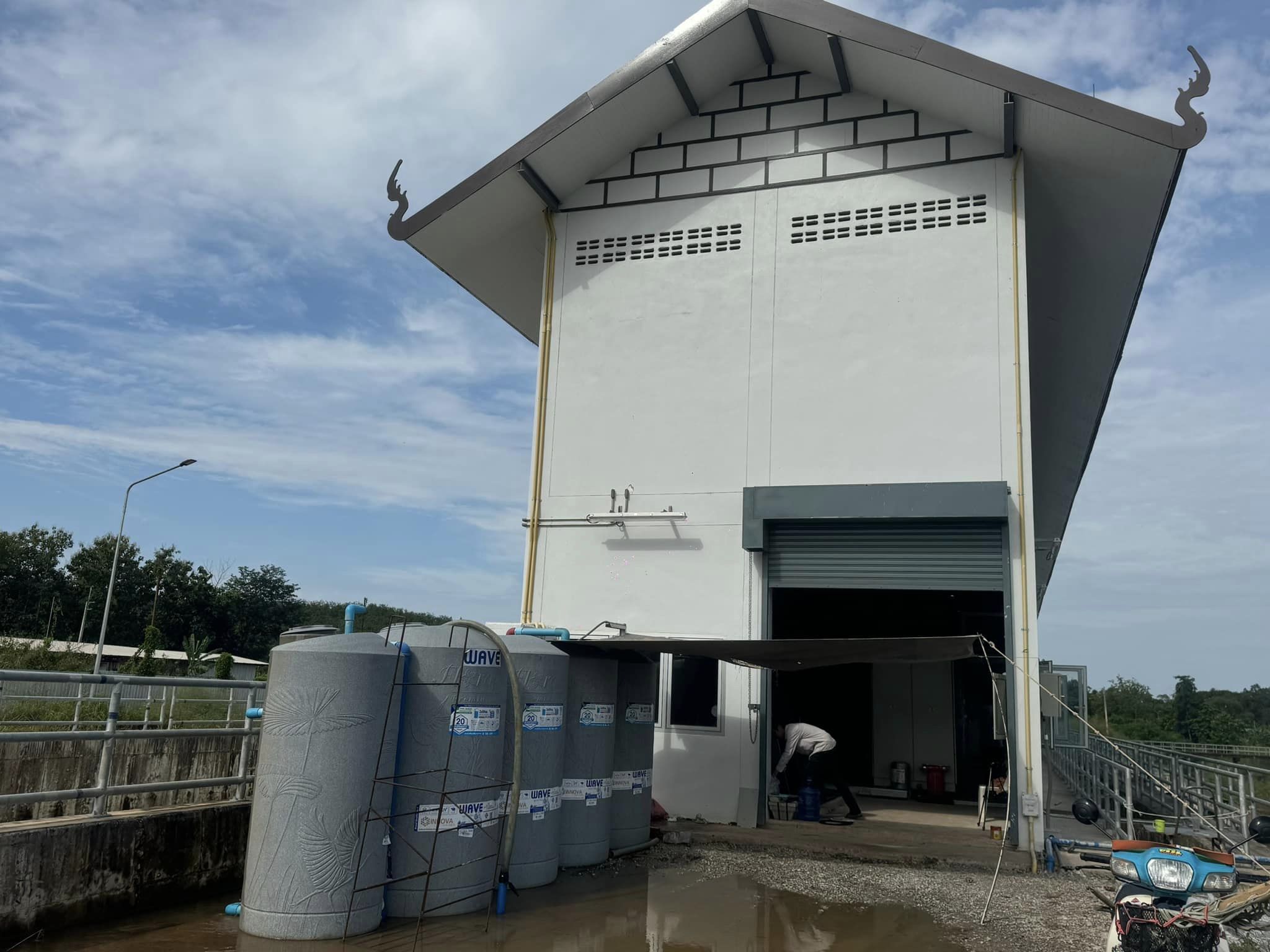

หน่วยดำเนินงาน : โครงการชลประทานบึงกาฬ

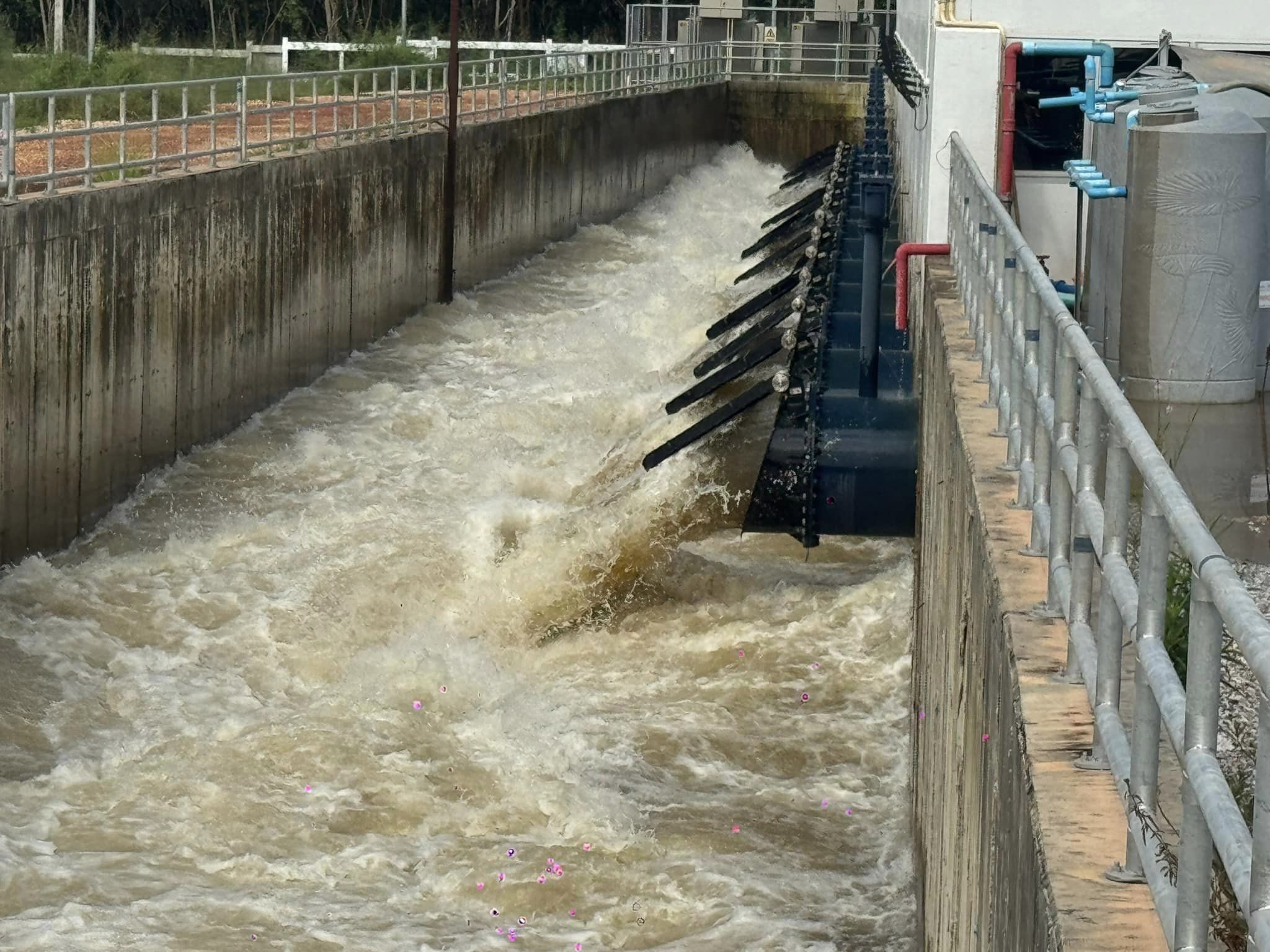

ผลการสอดส่อง : พบว่า เริ่มต้นสัญญาเมื่อวันที่ 23 กันยายน 2563 สิ้นสุดสัญญาวันที่ 1 พฤศจิกายน 2567
ระยะเวลาดำเนินงาน 1,500 วัน ผลการดำเนินงาน คิดเป็นร้อยละ 98.04 คาดว่าจะ
ดำเนินการแล้วเสร็จภายในเดือนตุลาคม 2567
ข้อเสนอแนะ :
1. ขอให้มีการบริหารจัดการโครงการเมื่อดำเนินโครงการแล้วเสร็จ เพื่อให้เกิดประโยชน์
อย่างคุ้มค่า เช่น มีการปรับภูมิทัศน์ให้เป็นแหล่งท่องเที่ยว สถานที่ศึกษาดูงาน รวมถึงให้ประชาชนในพื้นที่สามารถทำการประมง และการเกษตรได้

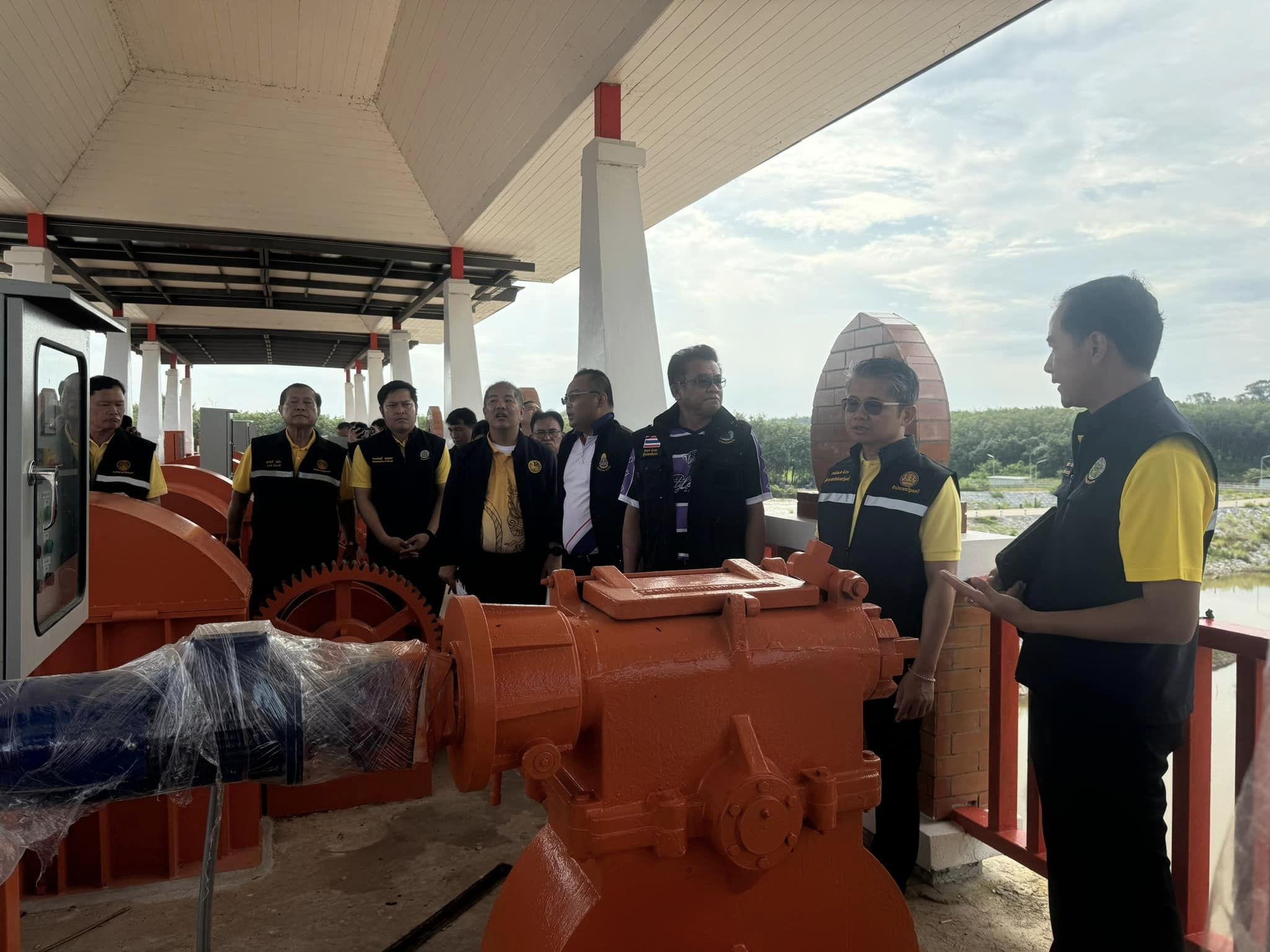

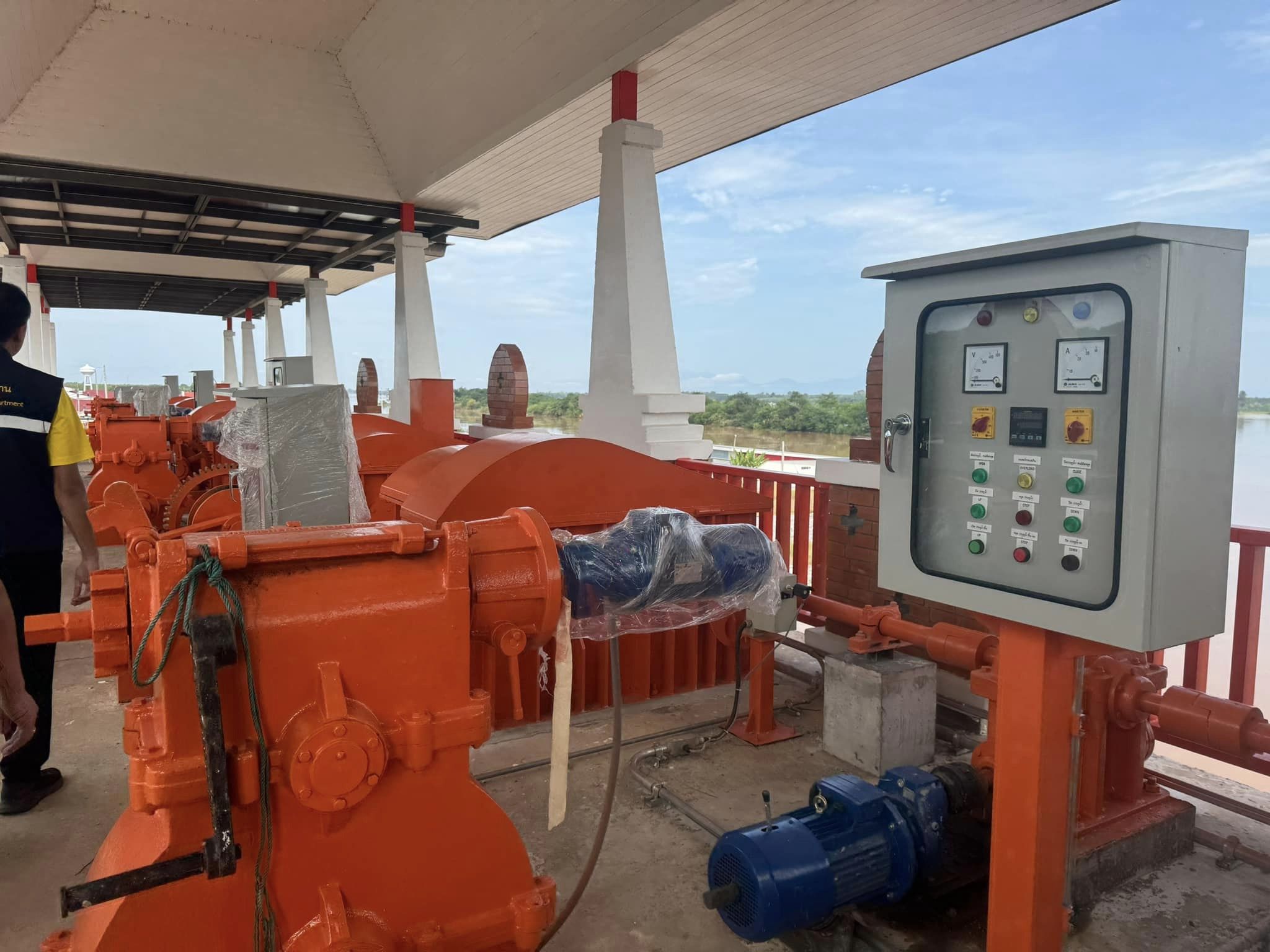

2. ขอให้เร่งดำเนินการติดตั้งซีลยางบานประตูระบายน้ำก่อนส่งมอบงาน

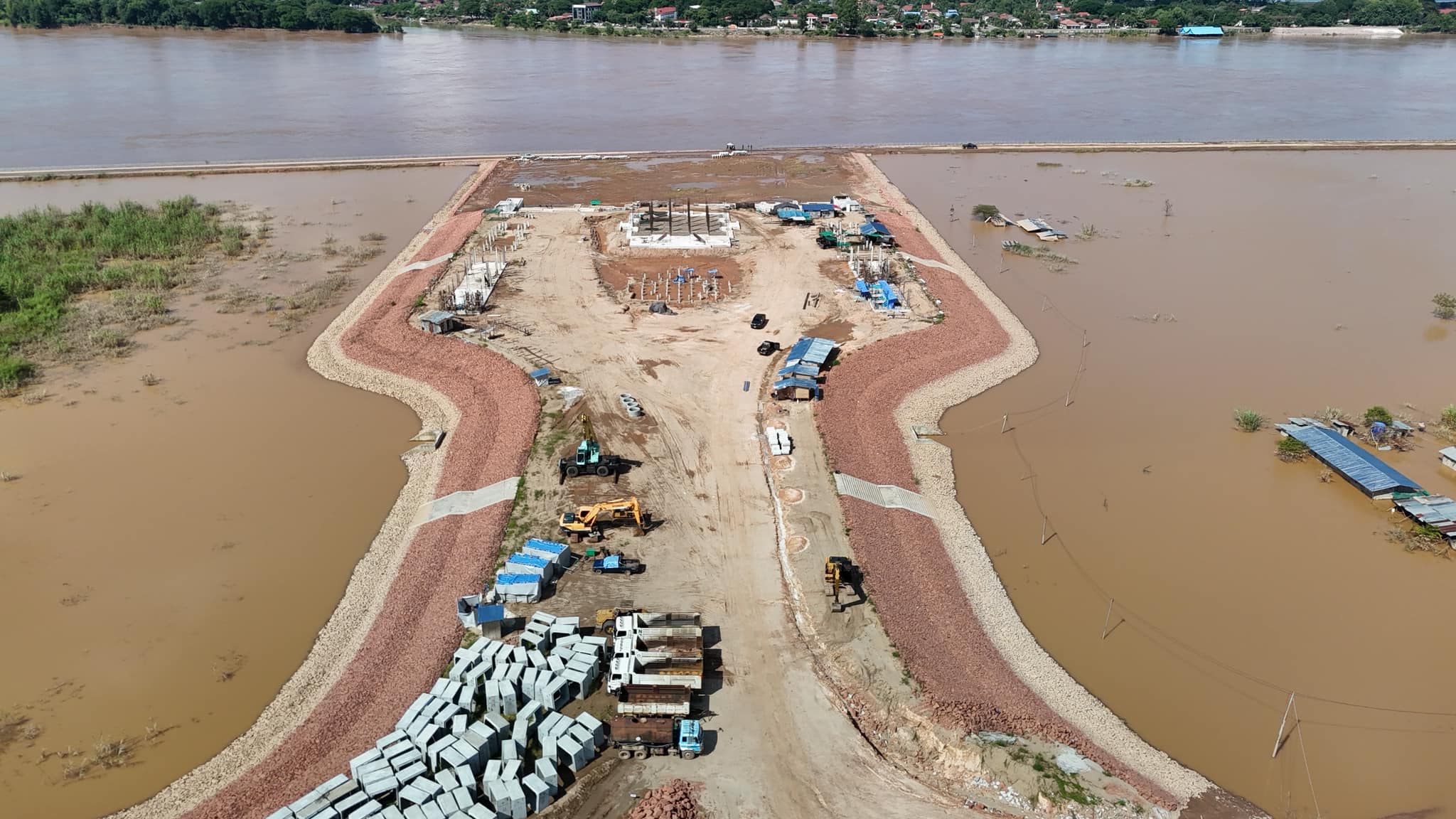

โครงการพัฒนาตามผังเมืองรวมเมืองบึงกาฬ (landmark) ระยะที่2
อำเเภอเมืองบึงกาฬ จังหวัดบึงกาฬ
งบประมาณ : 147,120,500 บาท หน่วงดำเนินงาน : กรมโยธาธิการและผังเมือง
ผลการสอดส่อง : พบว่า เริ่มต้นสัญญาเมื่อวันที่ 11 มีนาคม 2567 สิ้นสุดสัญญาวันที่ 29 เมษายน 2569
ระยะเวลาดำเนินงาน 780 วัน มีแผนงานโครงการ คิดเป็นร้อยละ 11.88 ผลการดำเนินงาน คิดเป็นร้อยละ 22.74 เร็วกว่ากำหนด คิดเป็นร้อยละ 10.86 เบิกจ่ายงบประมาณไปแล้ว 30,965,275 บาท คิดเป็นร้อยละ 20.05
ข้อเสนอแนะ :
1. ขอให้ประสานกับเทศบาลนครบึงกาฬ เพื่อให้สามารถวางแผนบริหารจัดการหลังส่งมอบพื้นที่ และใช้ประโยชน์ได้อย่างคุ้มค่าและต่อเนื่อง
2. แนวทางการขยายโครงการ ฯ ระยะที่ 3 ในส่วนของการจัดทำสวนน้ำ ขอให้ทำการศึกษาเกี่ยวกับการกักเก็บน้ำในช่วงฤดูแล้ง เนื่องจากระดับน้ำในแม่น้ำโขงต่ำกว่าสถานที่ทำสวนน้ำประมาณ 10 เมตร ประกอบกับพื้นที่ดังกล่าวเป็นพื้นทราย ทำให้ไม่สามารถกักเก็บน้ำได้ จึงต้องสูบน้ำเข้าพื้นที่ ทำให้มีต้นทุนที่สูง
3. การออกแบบอารยสถาปัตย์ในโครงการ ควรคำนึงถึงกลุ่มผู้สูงอายุ และคนพิการ
