ข่าวประชาสัมพันธ์และกิจกรรม (รายละเอียด)

30 พ.ค. 2567
การประชุมคณะกรรมการธรรมาภิบาลจังหวัดหนองคาย ครั้งที่ 2/2567 ของผู้ตรวจราชการสำนักนายกรัฐมนตรี เขต 10
(นายพิฆเนศ ต๊ะปวง) วันพฤหัสบดีที่ 30 พฤษภาคม 2567 ณ ห้องประชุมสถานีสูบน้ำโครงการชลประทาน บ้านเมืองแดน
ตำบลวัดหลวง อำเภอโนนพิสัย จังหวัดหนองคาย
รับทราบ
• รับรองรายงานการประชุม ก.ธ.จ. หนองคาย ครั้งที่ 1/2567 เมื่อวันที่ 30 มกราคม 2567
• การไม่สามารถจัดสรรงบประมาณในการจัดทำประกันชีวิต ให้แก่ ก.ธ.จ. และที่ปรึกษา ก.ธ.จ. ตามความเห็นของกรมบัญชีกลาง
• การมอบหมายให้ประธาน ก.ธ.จ. พิจารณาอนุมัติการใช้เครื่องหมายราชการแห่งสำนักนายกรัฐมนตรีประกอบกับข้อความบนเสื้อ เสื้อกั้ก หมวก และร่ม ของ ก.ธ.จ.
• แนวทางในการสอดส่องแผนงาน/โครงการของ ก.ธ.จ.
• กรรมการธรรมาภิบาลจังหวัดหนองคาย พ้นจากตำแหน่งก่อนครบวาระ เนื่องจาก นายสุรเชษฐ์ นนละพล กรรมการผู้แทนภาคประชาสังคม เสียชีวิต
• การเปลี่ยนแปลงเจ้าหน้าที่ปฏิบัติหน้าที่เลขานุการและผู้ช่วยเลขานุการ ก.ธ.จ. หนองคาย
เห็นชอบ
• การติดตามผลการดำเนินการตามข้อเสนอแนะจากการสอดส่องโครงการตามแผนปฏิบัติราชการประจำปีงบประมาณ พ.ศ. 2566 ของ ก.ธ.จ.หนองคาย จำนวน 4 โครงการ 32 กิจกรรม
• รายงานผลการใช้จ่ายงบประมาณของ ก.ธ.จ. หนองคายประจำปีงบประมาณ พ.ศ. 2567 ได้รับการจัดสรรงบประมาณ จำนวน 41,250 บาท มีการเบิกจ่าย จำนวน 15,656 บาท คงเหลือ จำนวน 25,594 บาท
• ให้ประธาน ก.ธ.จ. หนองคาย มีหนังสือแจ้งผลการสอดส่อง และข้อเสนอแนะของ ก.ธ.จ. หนองคาย ให้ผู้ว่าราชการจังหวัด/หน่วยงานที่เกี่ยวข้องดำเนินการ จำนวน 34 กิจกรรม
เรื่องอื่นๆ
• รายงานผลการปฎิบัติงานของ ก.ธ.จ. หนองคาย ในการเข้าร่วมประชุมหัวหน้าส่วนราชการระดับจังหวัด อำเภอ และท้องถิ่น ตั้งแต่วันที่ 30 มกราคม - 29 พฤษภาคม 2567 จำนวน 15 ครั้ง

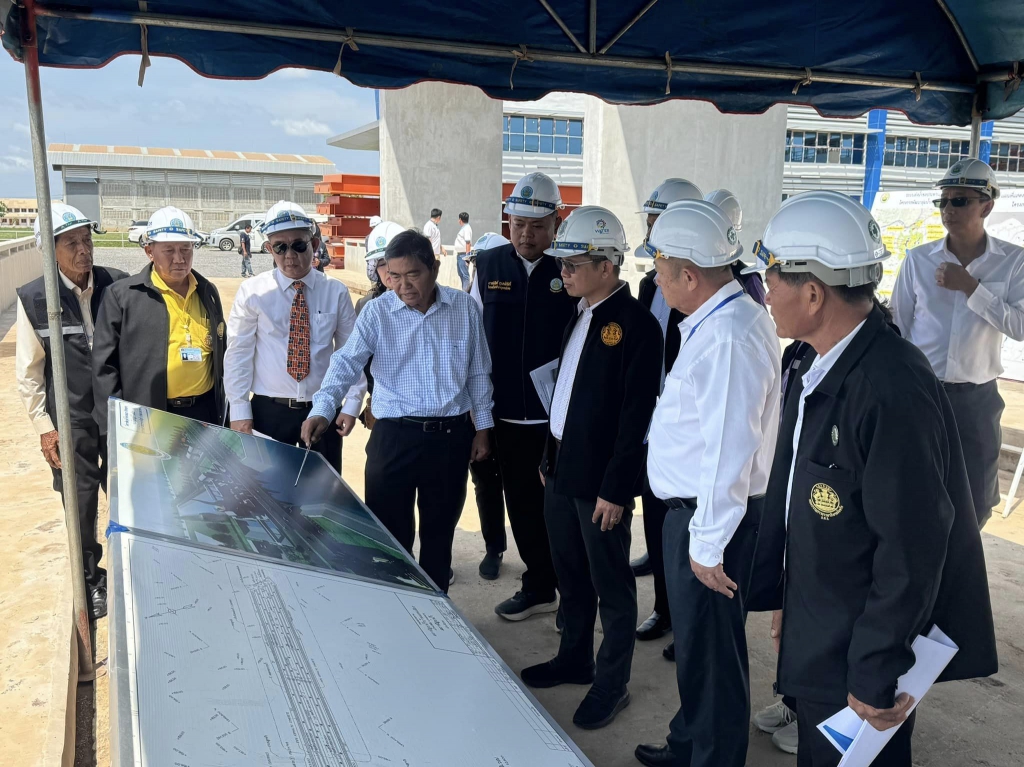

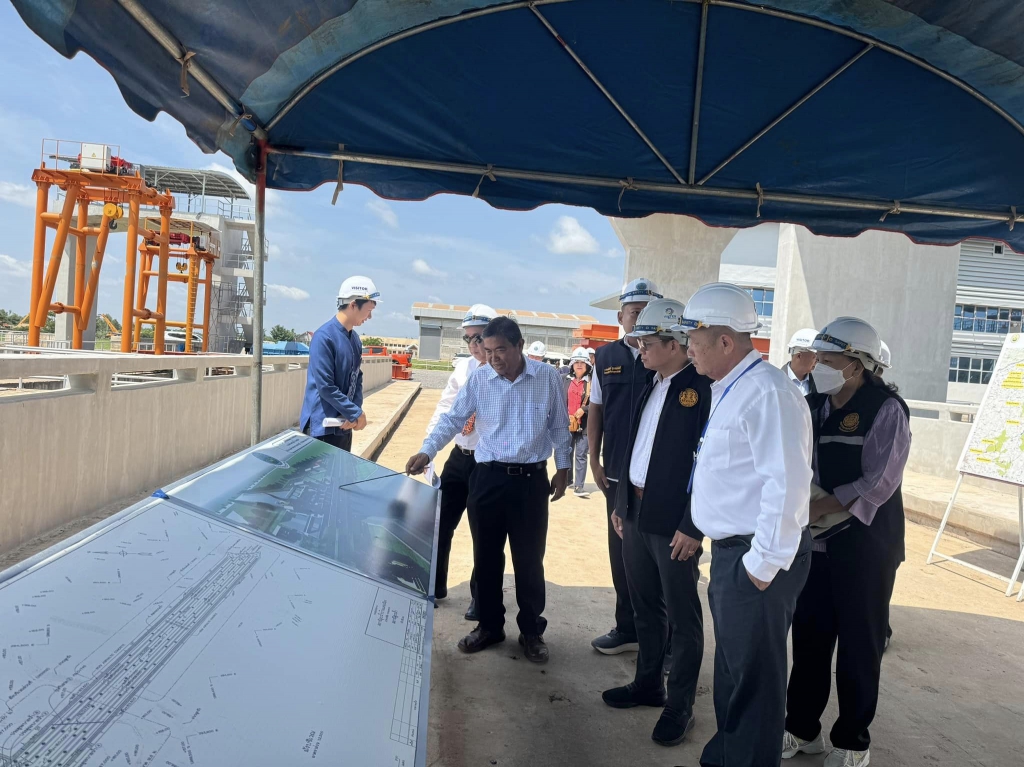

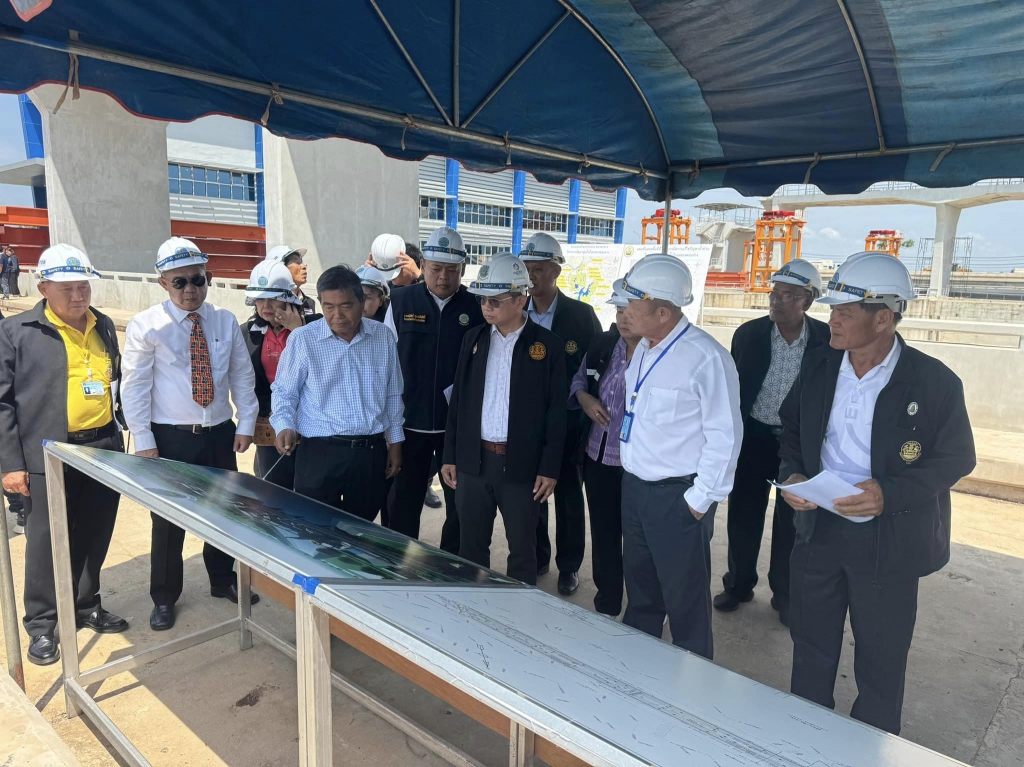

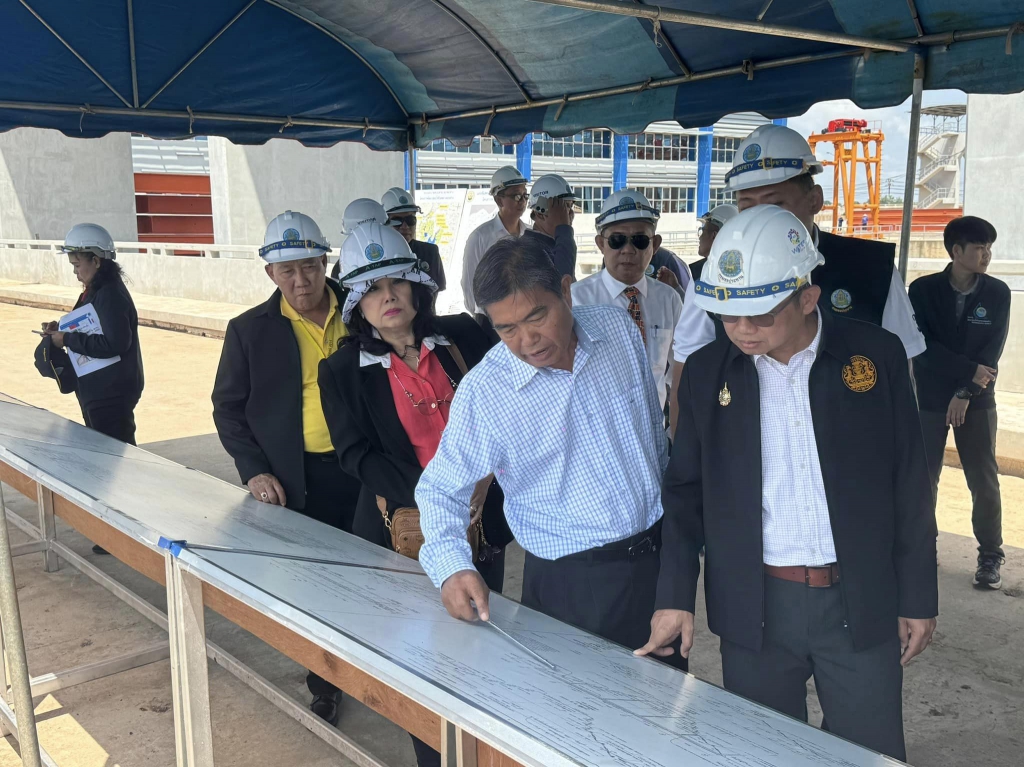

ลงพื้นที่สอดส่องโครงการตามแผนปฏิบัติราชการของส่วนราชการ (งบ Function) ประจำปี งบประมาณ พ.ศ. 2566 – 2567

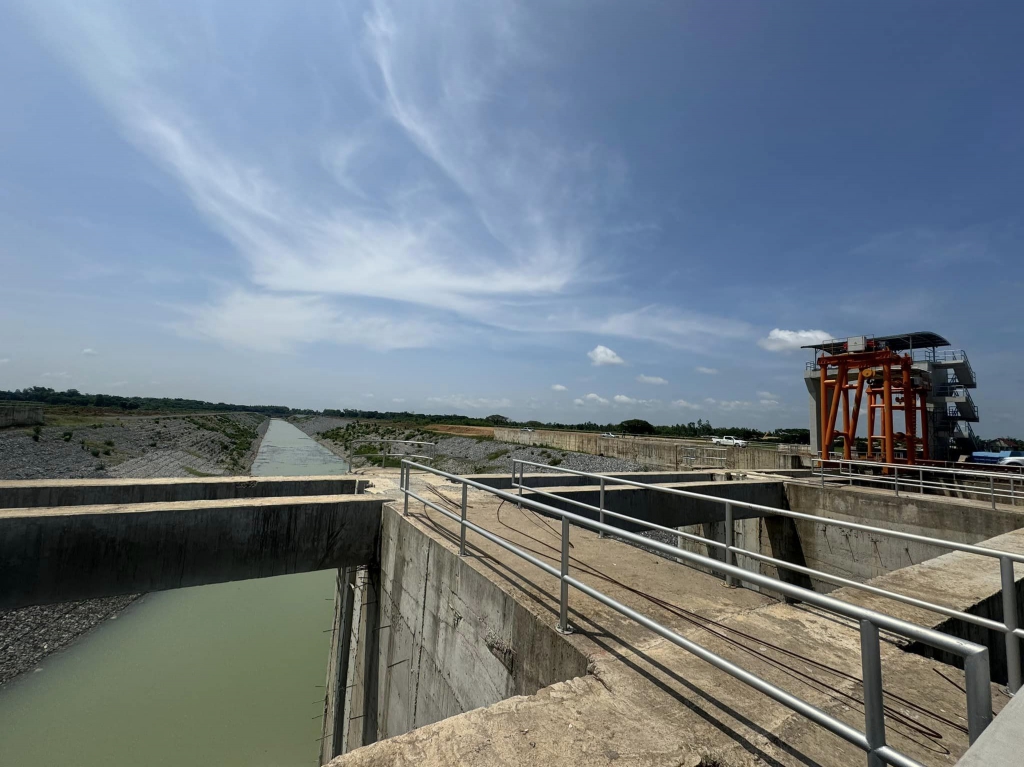

โครงการสถานีสูบน้ำและอาคารประกอบ
พร้อมส่วนประกอบอื่น
บ้านแดนเมือง ตำบลวัดหลวง อำเภอโพนพิสัย จังหวัดหนองคาย
งบประมาณ 1,895,888,000 บาท หน่วยงานที่รับผิดชอบ : สำนักงานก่อสร้างชลประทานขนาดใหญ่ที่ 5

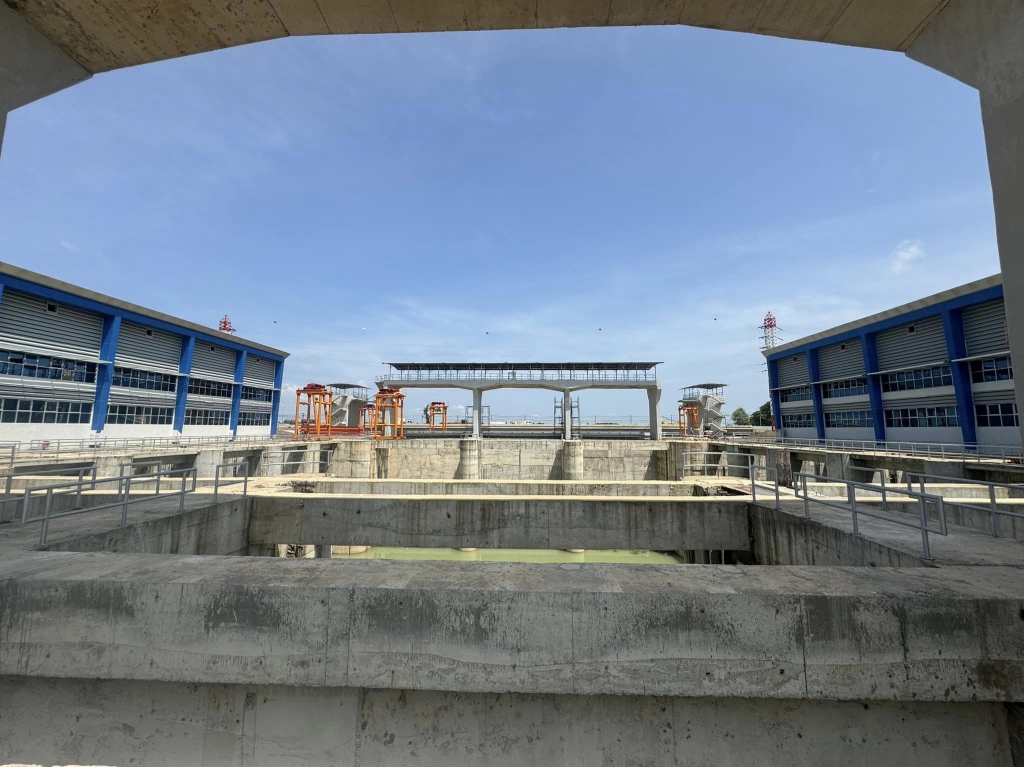

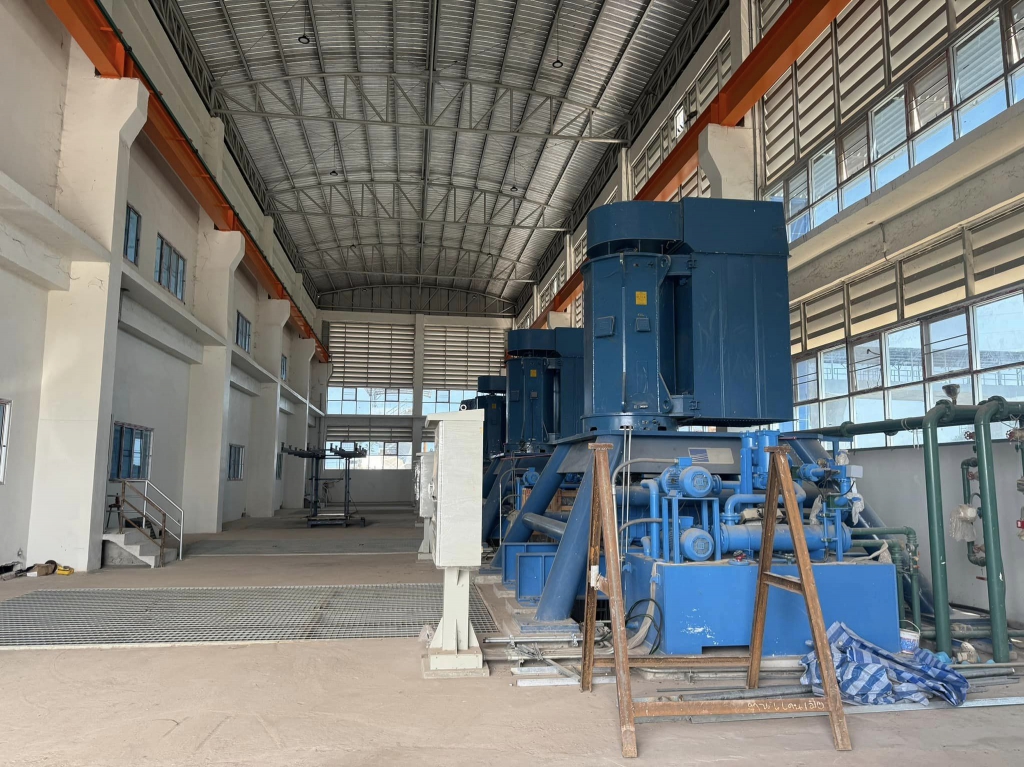

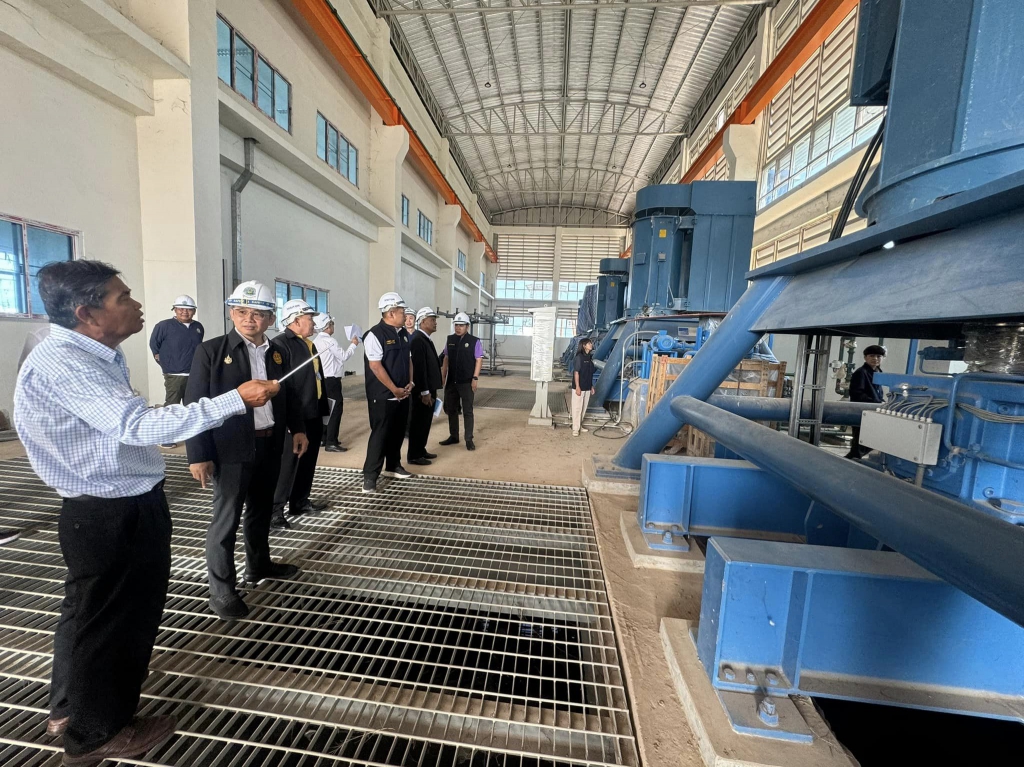

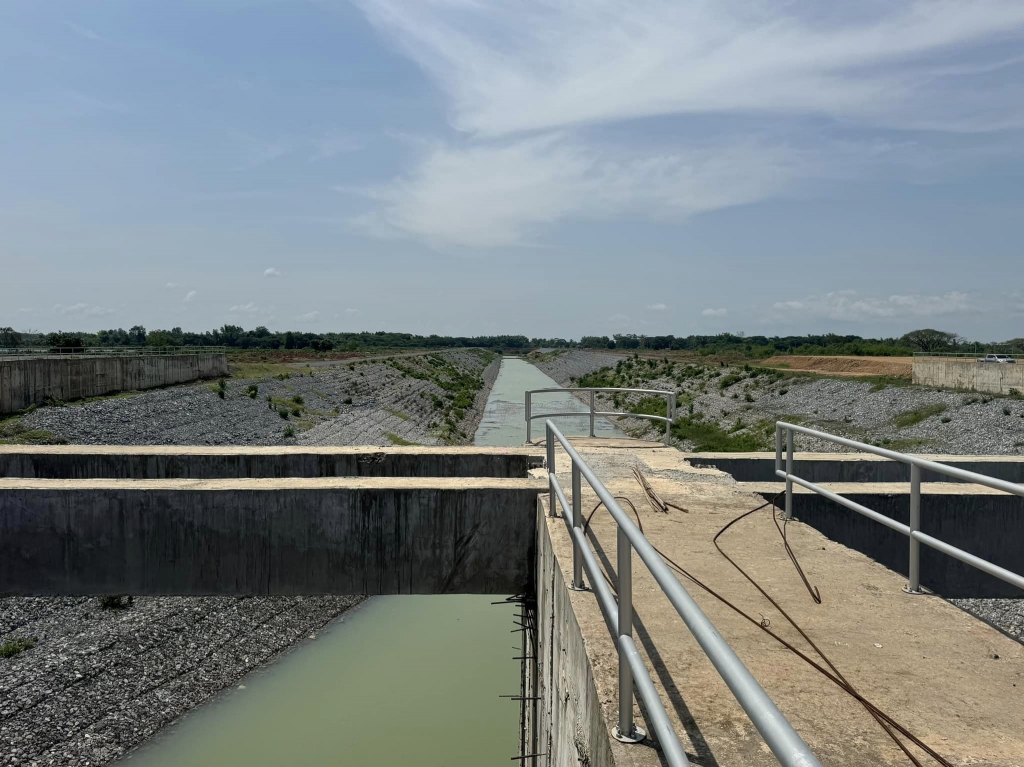

ผลการสอดส่อง : ระยะเวลาดำเนินงานตามสัญญา 25 เมษายน 2562 - 7 กุมภาพันธ์ 2565 มีการขยายเวลาออกไปอีกถึง วันที่ 14 พฤษภาคม 2567
ขณะนี้โครงการยังไม่เเล้วเสร็จ ล่าช้ากว่าเเผนงานไปเเล้ว 376 วัน คิดเป็นร้อยละ 20.41 (ข้อมูล ณ วันที่ 14 พฤษภาคม 2567) เบิกจ่ายสะสมไปเเล้ว 1,402,884,529 บาท (ร้อยละ 75) เนื่องจากบริษัทผู้รับจ้างได้รับผลกระทบจากสถานการณ์การเเพร่ระบาดโรคโควิด-19 เเละถูกศาลสั่งให้ฟื้นฟูกิจการ รวมถึงติดขัดปัญหาการส่งมอบพื้นที่งานก่อสร้างจากการไฟฟ้าส่วนภูมิภาค และกรมทางหลวง
ข้อเนอแนะ :
1. ขอให้เร่งรัดการพิจารณาการอนุมัติขอขยายระยะเวลาการดำเนินโครงการ เเละการดำเนินงานก่อสร้างทั้ง 19 กิจกรรม ควรต้องบริหารผลการดำเนินงานให้เเล้วเสร็จต่อเนื่องเชื่อมโยงกัน เพื่อรักษาผลประโยชน์ของประชาชนในพื้นที่
2. ขอให้มีการประชาสัมพันธ์ให้แก่ประชาชนเป็นระยะๆอย่างต่อเนื่อง เเเละสร้างความตระหนักรู้แก่กลุ่มผู้มีส่วนได้ส่วนเสีย (ผู้ใ้ช้น้ำ) ต่อสถานีสูบน้ำบ้านเเดนเมือง โดยเข้าร่วมเป็นภาคีเครือข่ายสังเกตการณ์การดำเนินงานก่อสร้างให้เป็นไปด้วยความเรียบร้อย
